東京都江東区潮見オフィスビル 事務所ビル コンクリート打放し鉄筋コンクリート造4階建ての事例です。

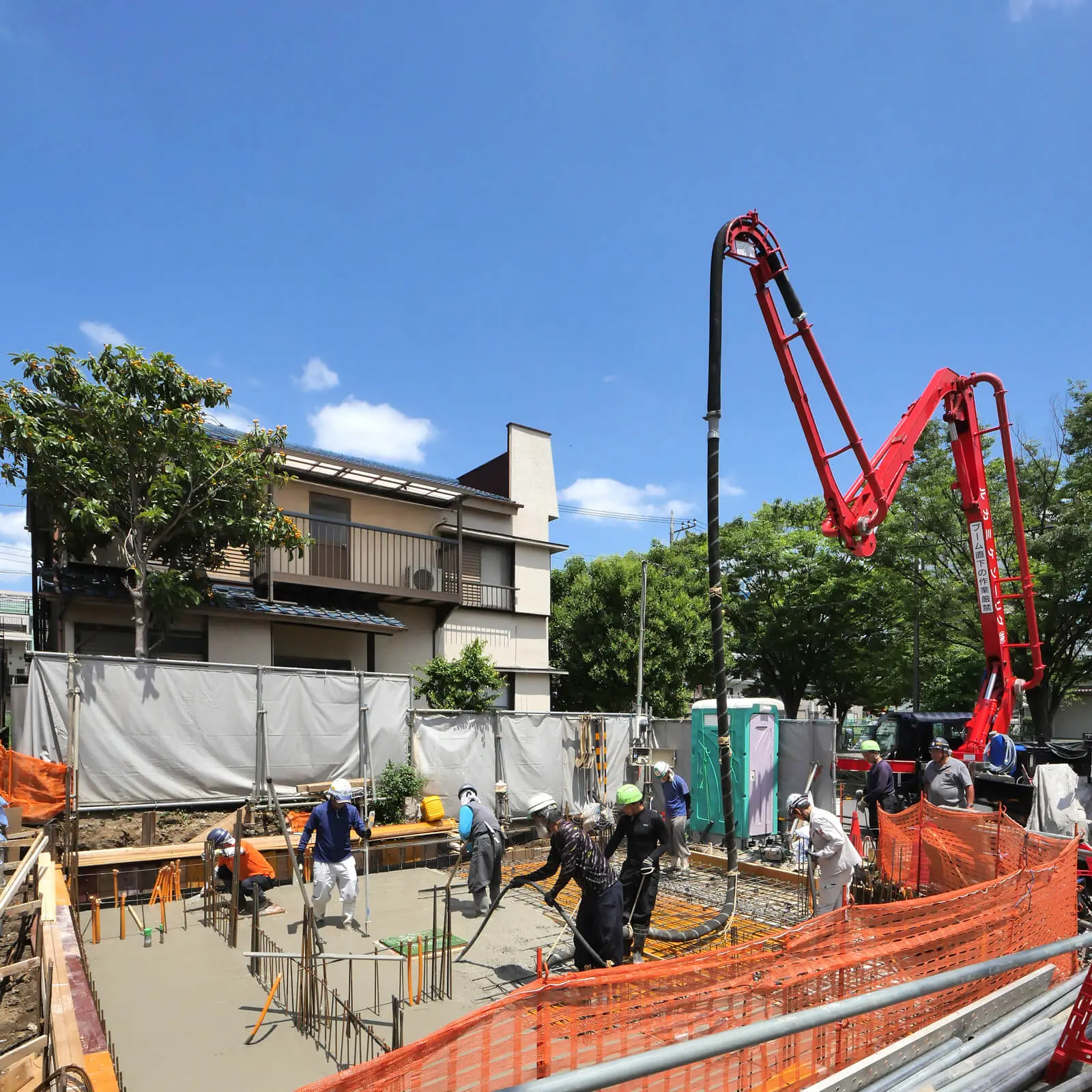

一階床スラブのコンクリート打設をしました。
1階床スラブは、倉庫の床で大きなシャッター開口があるので、雨の吹き込みに対応して水勾配がきつくとられています。
また、タイヤ痕が床に残らないように、耐痕性の高い防護塗料を塗布する予定です。
コンクリートの材料を試験する第三者検査機関によるスランプ試験・テストピースの作成などをおこなった後の写真しか撮れませんでした。
着工から205日が経過しました。地中障害のため工事が中断していたため、全体工程が当初より90日工期が遅れています。
計画変更による再着工後は順調に進んでいます。
