東京都江東区潮見オフィスビル 事務所ビル コンクリート打放し鉄筋コンクリート造4階建ての事例です。

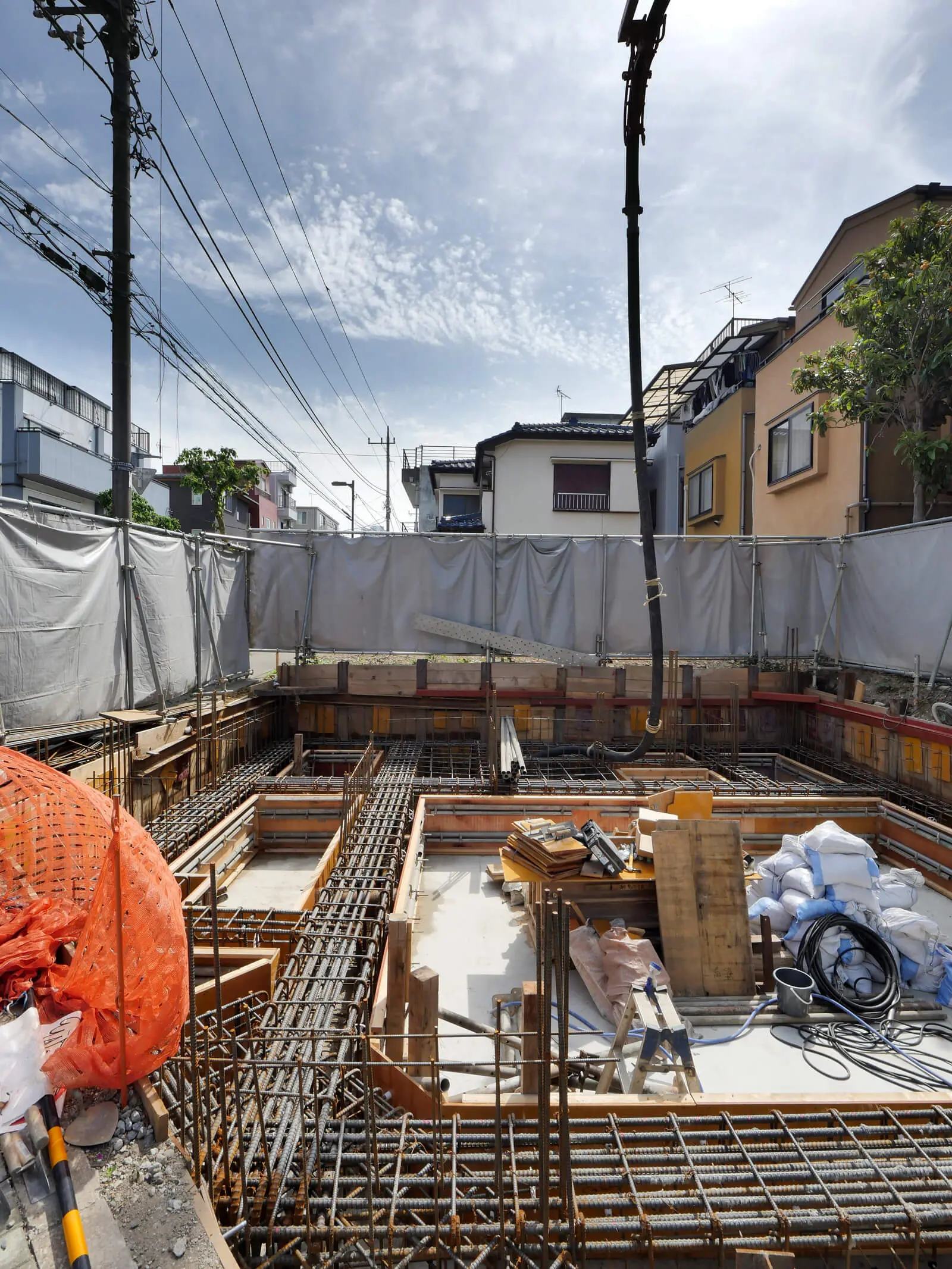

設計監理として、基礎梁コンクリート打設しました。

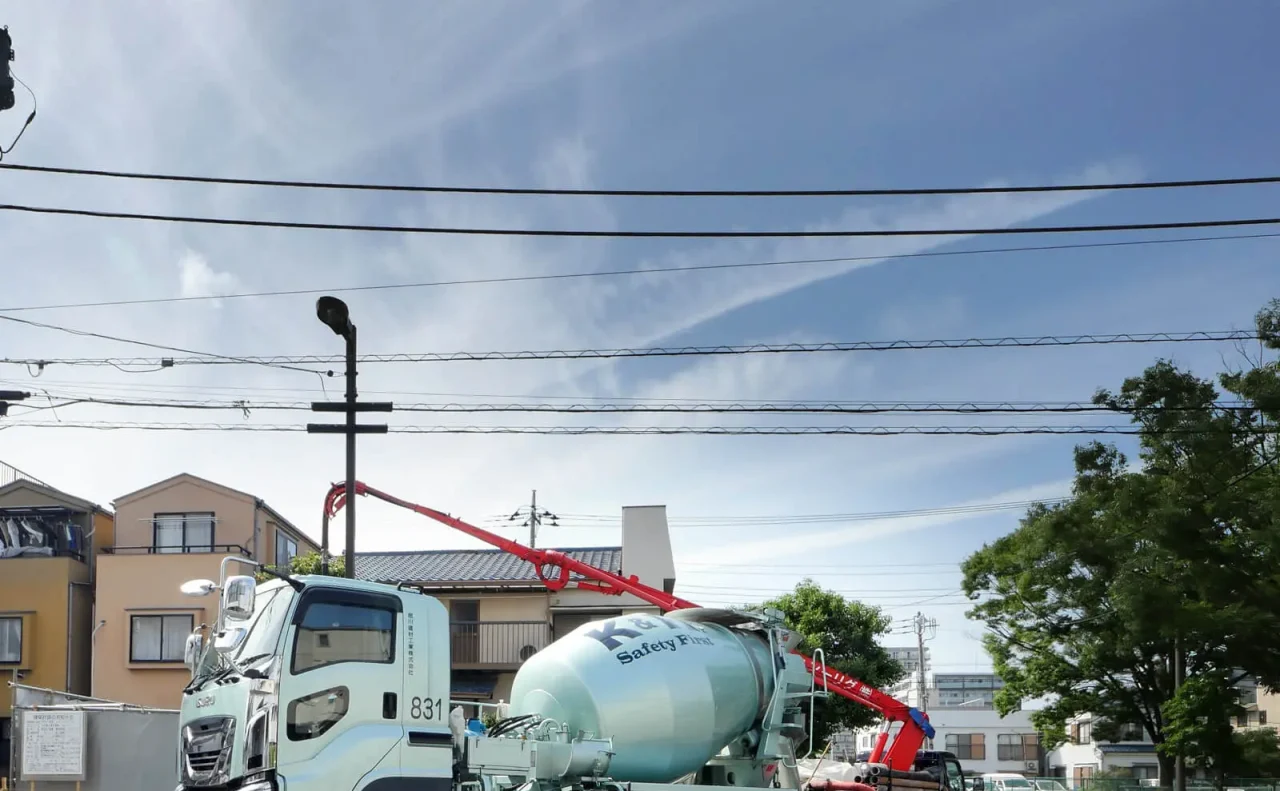

コンクリート圧送ホースが天から降りてきています。
設備工事との調整がおこなわれています。
電気幹線・雨水・汚水雑排水の経路を確認して、コンクリート打設前に型枠面に取り付けておくべき設備工事用の資材を設備図で確認しています。
今回の建物は、メンテナンス性を考えて狭いながらも、地下ピットを作ってメンテナンスできる配管経路を確保しています。
地下ピット床版は本スラブです。

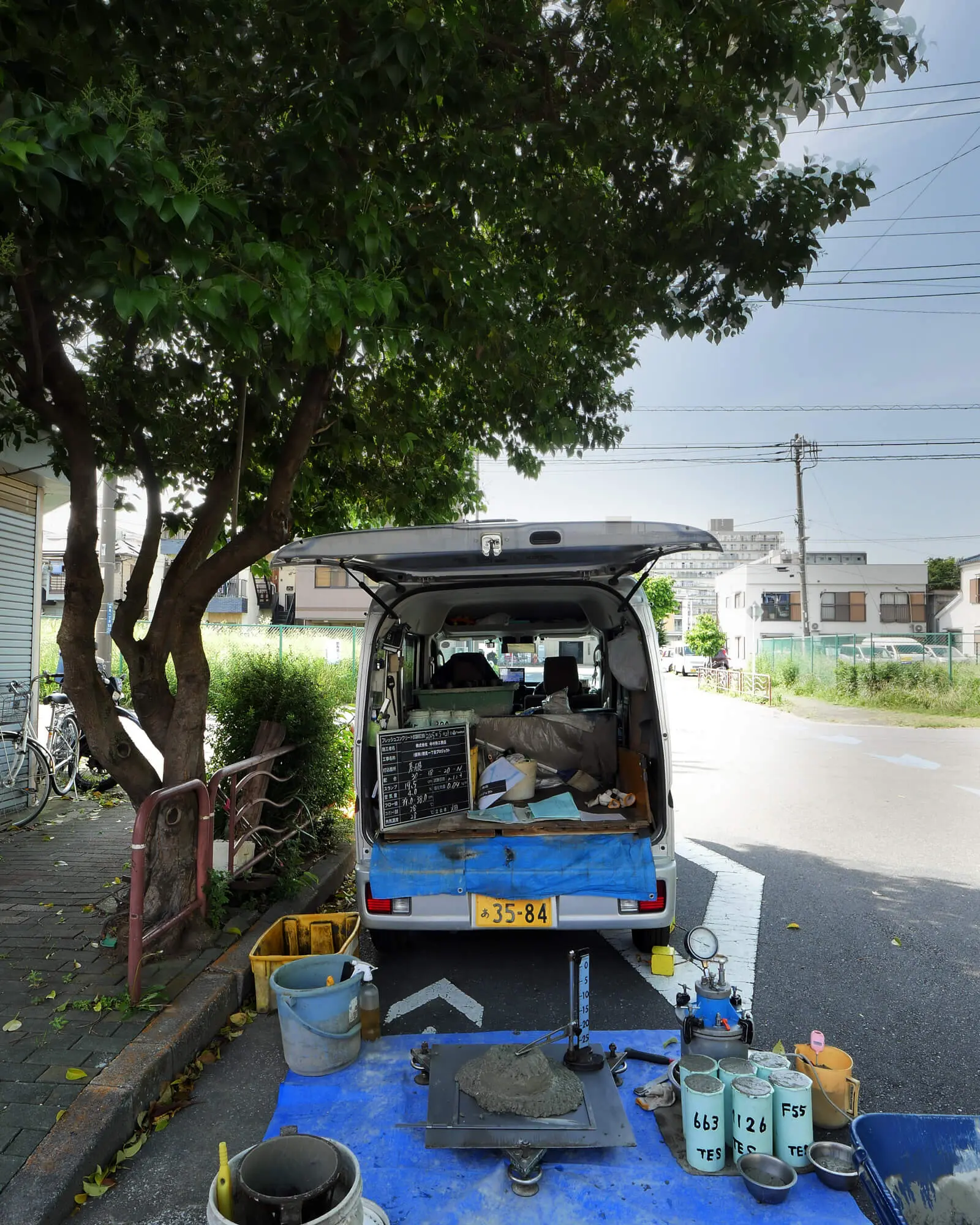

コンクリートの材料を試験する第三者検査機関によるスランプ試験・テストピースの作成などをおこなったところです。
着工から197日が経過しました。地中障害のため工事が中断していたため、全体工程が当初より90日工期が遅れています。
計画変更による再着工後は順調に進んでいます。
